安装斗式提升机有下列方式:
①由尾部段节向头部段节堆置壳体,这是*一般的方式。
②*先中起头部壳体,连接其下部壳体以及顺序安装尾部壳体装置。这种方式适合于安装空间受限制的情况。
?下面按*一种一般方式进行详细叙述。
01
安装尾部壳体
精确地安装斗式提升机,*选取决于精确安装尾部壳体装置。把尾部壳体装置*仔细安装在已准备好的基础上。要使用水平尺去确定它不存在倾斜,使得基础处于水平是必要的。
02
连接壳体
按照装配图连接每一节壳体装置,要特别注意检查门和非标准壳体装置的位置。此外要观察每段壳体段节两端的相配合标记。连接壳体时,要在每对连接法兰间放上衬垫。
在吊装提升机壳体时要防止壳体变形,特别要注意连接法兰不能变形。
03
涂敷衬垫
①从壳体法兰和盖上清除掉油、污、潮湿等。
②按照法兰外部轮廓线去找平规定衬垫去确定切割需要长度。要注意在法兰拐角处不要有间隙或重叠。
③剥去衬垫背面纸,粘到法兰表面。
④冲螺栓孔,把衬垫盖在法兰螺栓孔上,用锤子敲击圆头冲子,直到把衬垫刺穿。
04
涂敷密封胶
在提升机壳体需要防雨防尘地方,根据实际情况,按下列程序涂密封胶:
①法兰连接的地方要涂密封胶。
②在衬垫的表面要清除油、污物、潮湿等,并要同法兰边吻合。
③用抹刀将密封胶均匀地涂到衬垫的表面上,涂薄薄均匀的一层密封胶,要保证密封胶不会流入壳体内侧。在制造 厂装运前,检查门和清扫门要嵌入密封衬垫,但不要涂密封胶。
05
校正壳体

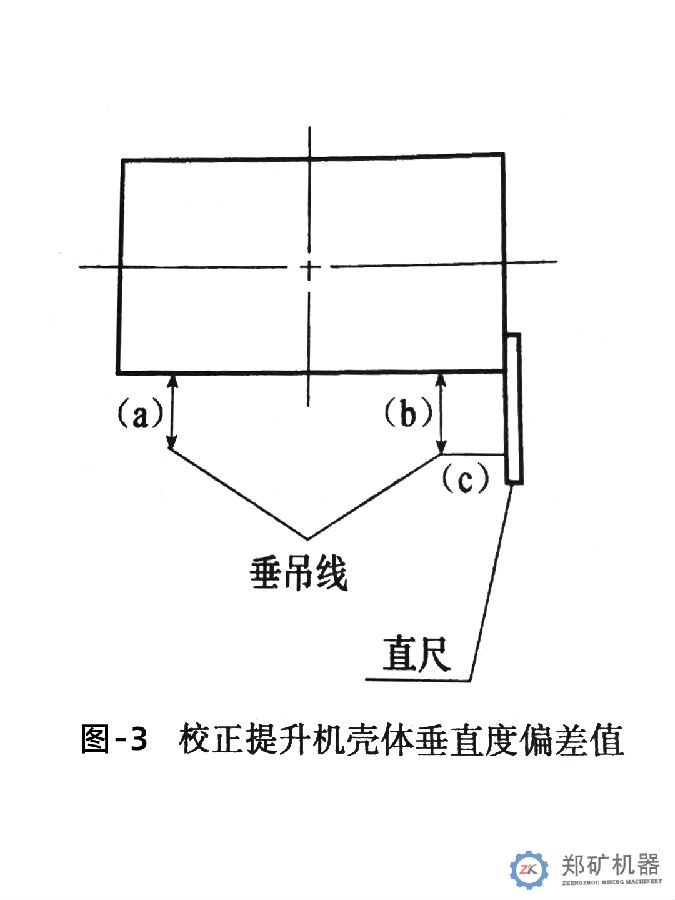

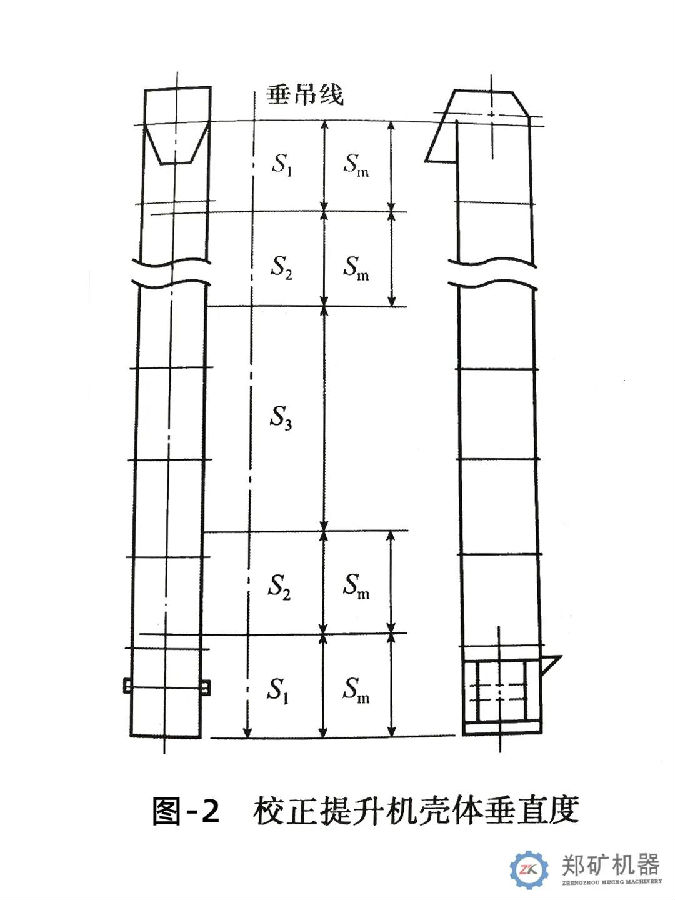

校正提升机壳体,*先从中间支撑处进行,如果出现和从头部装置开始,则可参考图2和图3的顺序进行校正。
06
校正头部和尾部链轮
用水平尺保证头部链轮处于水平,然后悬挂垂吊线检查头部链轮和尾部链轮的轴线不重合度和扭曲度。不重合度和扭曲度范围必须不超过合计2mm。
07
安装焊接
08
输送链的连接
为了运输方便,输送链分段发货,把输送链段装入提升机壳里前需要把输送链连接起来直至达到适当长度。
09
把输送链和料斗装入提升机壳体内
把输送链和料斗装入提升机壳体内的*恰当方法,与安装的空间和使用提升设备型式有关。
典型的装入方法如下:
①把链条放入提升机中,在安装料斗之前把链条端部连接起来。
②把装上料斗链条放在提升机壳体外侧的地面上,把装配好料斗的链条装入提升机机壳内。
?注意:在双排链情况下,要确认料斗互相对面链条的内侧。一旦链条和料斗已组装好,则要用装备好的起吊架进行装备。
