石灰石单段锤式破碎机的安装

如果您正在寻找相关产品或有其他问题,可随时拨打公司服务热线,或点击下方按钮与我们在线交流!

7x24小时销售热线 183 3600 8373
发表日期:2021-03-31 文章来源:郑矿机器 阅读次数:










破碎机机架安装








*先将地脚螺栓栓拧入地脚托板,穿过基础层之间的钢管,而后缠浸沥青麻绳浇入粗砂至管内并进行封堵,等待二次灌浆。

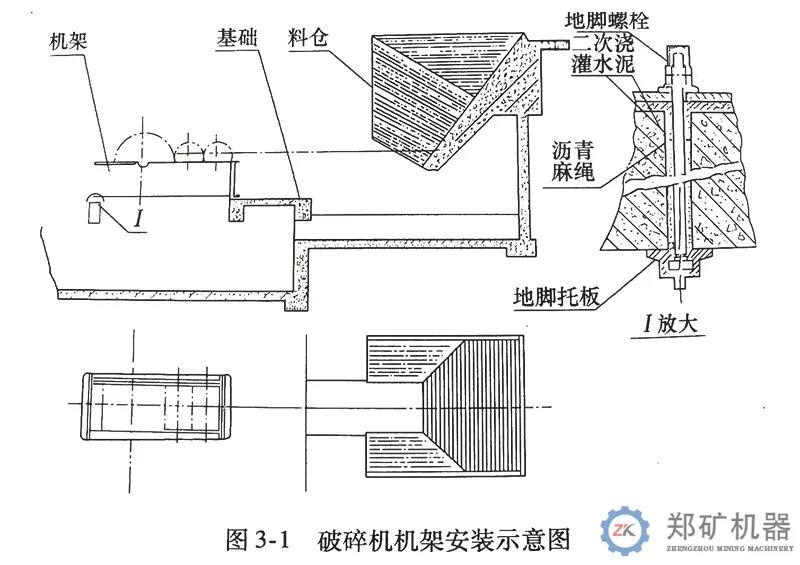

机架由下壳体拼合而成。*先在现场对下壳体之间的结合面用定位销轴定位,并拧紧所有螺栓,然后将其按位置放在基础之上校正,与此同时地脚螺栓被插入机架地脚螺栓孔内,通过金属模块在机壳架下面调整找平。完成这一工作之后,为防止浇灌期间机壳移动,必须稍稍拧紧地脚螺栓,*后对基础进行二次浇灌,当混凝土凝固之后,上紧基础所有地脚螺栓。图片



一般说明


在安装破碎机之前,应安装好破碎机基础下面的卸料溜槽。

如果是混凝土基础,则要求检查基础孔的深度,清除孔内的杂物,按位放置地脚螺栓,并在每个基础孔旁设置二块楔型垫铁。

安装时应注意制造厂的装配编号。

安装前应除净所有零部件配合或结合面上的灰尘和保护涂料,并消除运输过程中产生的缺陷。

安装时零件的所有配合表面必须涂润滑油,其中固定表面涂干油,活动表面涂稀油。

安装主轴轴承前,应用洁净的清洗油洗净轴承。

在安装时应注意保护摩擦面,切勿使用不洁净的油类和棉纱擦洗表面,在容易弄脏和划伤的地方用防护板或洁净帆布盖好。

安装时应严格按总图和部件图上的技术要求进行装配。

为了防止灰尘析出,壳体各结合面采用橡胶石棉板作密封垫片,其厚度在0.5-1.5mm。

各轴两侧轴承的水平度不得大于0.1mm/m。
